Im Jahr 2026 war es endlich soweit: Nach gründlicher Planung haben wir ein Meilenstein-Projekt auf Agape Roots realisiert – den Bau einer 600 Meter langen Erschließungsstraße. Von Nord nach Süd verlaufend, öffnet sie unser gesamtes Grundstück in seiner malerischen Westhanglage und verbindet die verschiedenen Zonen der Farm auf harmonische Weise.
Der Verlauf: Ein Weg im Rhythmus der Landschaft
Die Trasse fügt sich sanft in die Topografie unseres Hangs ein und gliedert sich in zwei Abschnitte:
- Die ersten 300 Meter: Vom Haupthaus aus schlängelt sich der Weg zunächst bergab, vorbei am Brunnen und am Baumhaus, bis über den Erddamm unseres geplanten Schwimmteichs. Am Überlauf erreicht die Straße ihren tiefsten Punkt, ehe sie sich wieder langsam bergauf durch den schattigen Pfeffergarten windet. Nach einer kleinen Schlucht und dem Durchstich einer sanften Erhebung führt der Weg hinab zum Flussufer.

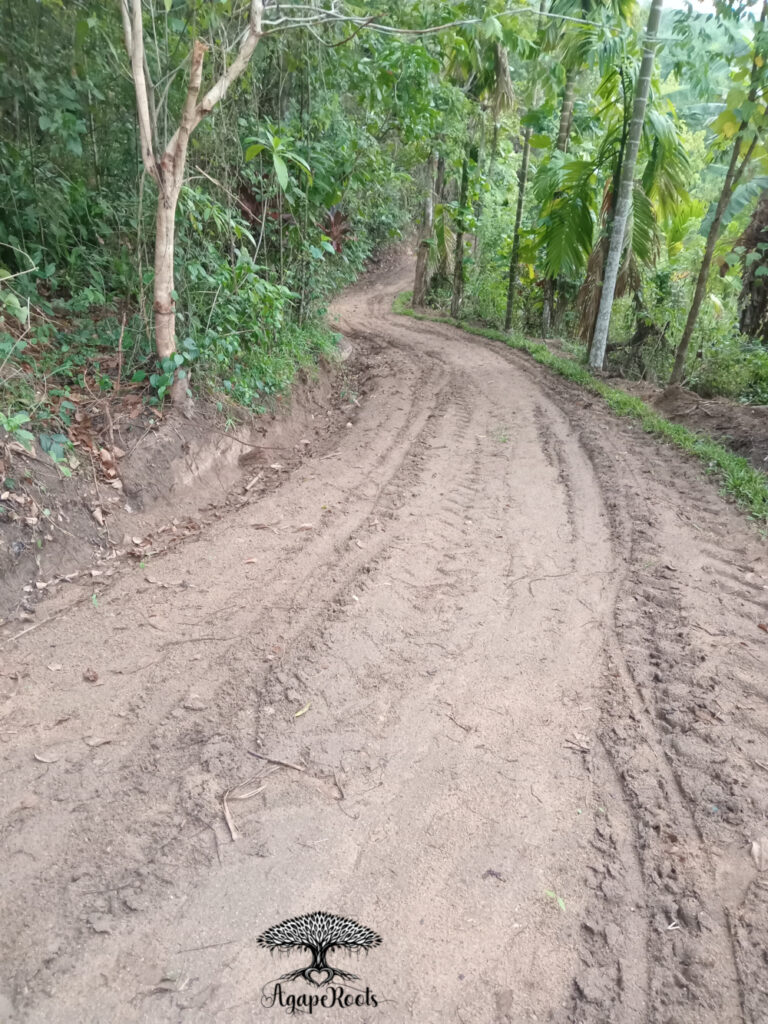

- Die zweite Hälfte: Genau auf halber Strecke befindet sich der Fluss und unsere neue Brücke. Von dort aus führt die Straße weitere 300 Meter durch den entstehenden Zimt- & Fruchtwaldgarten. Mit nur leichtem Anstieg windet sie sich entlang der Höhenlinien (Kontur) quer durch den Westhang, bis sie schließlich auf einem kleinen Plateau in einem Wendekreisel mündet.
















10 Tage Präzisionsarbeit: 100 Stunden, Etappe für Etappe

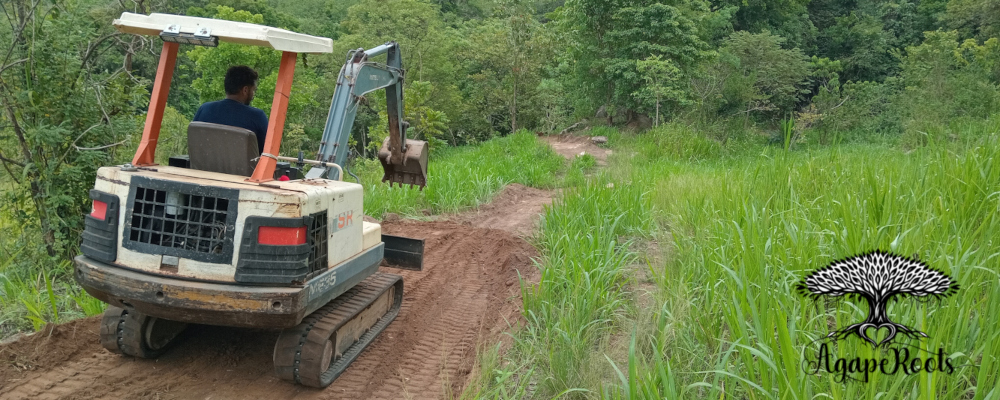

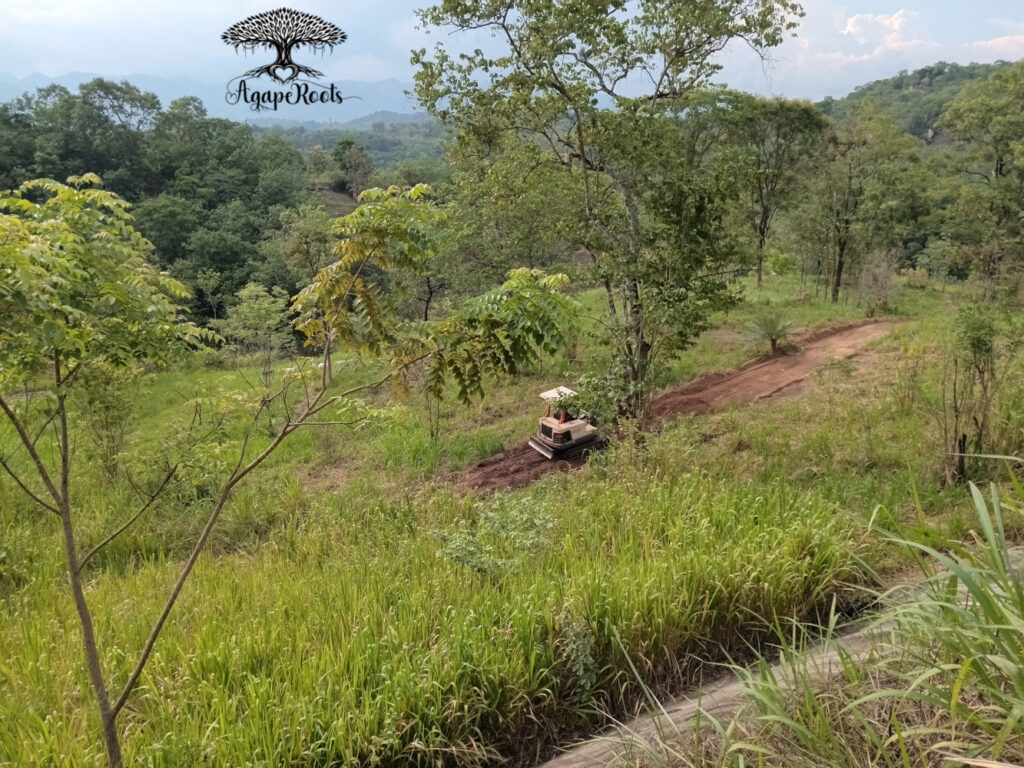

Ein solches Projekt im Hanggelände verlangt feines Fingerspitzengefühl am Bagger:

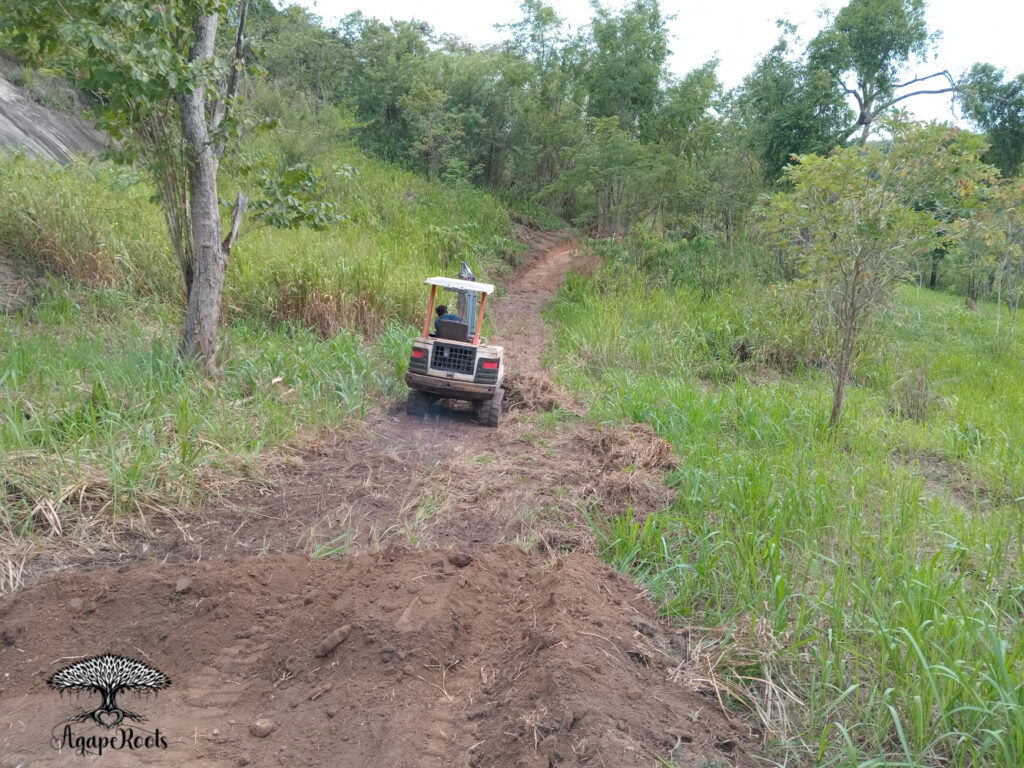

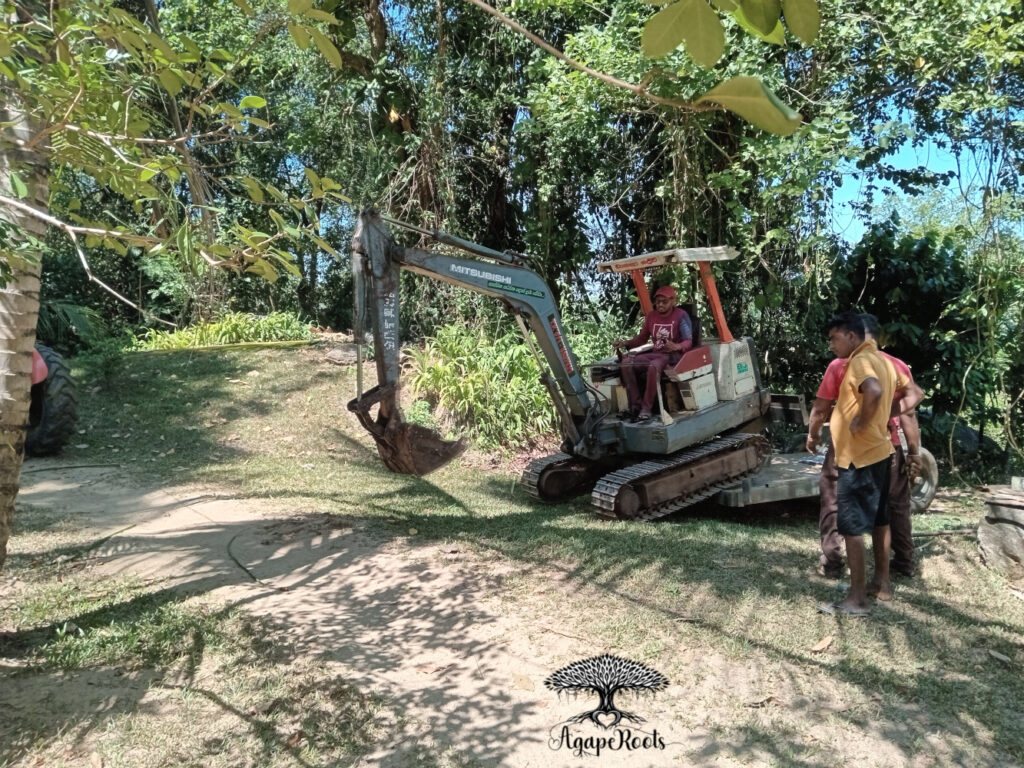

- Tag 1: Die Trasse wird vom Haus hinab bis zum Brunnen gebahnt. (Steilster Abschnitt aber einzige Zugangsmöglichkeit zum unteren Teil des Grundstücks.)

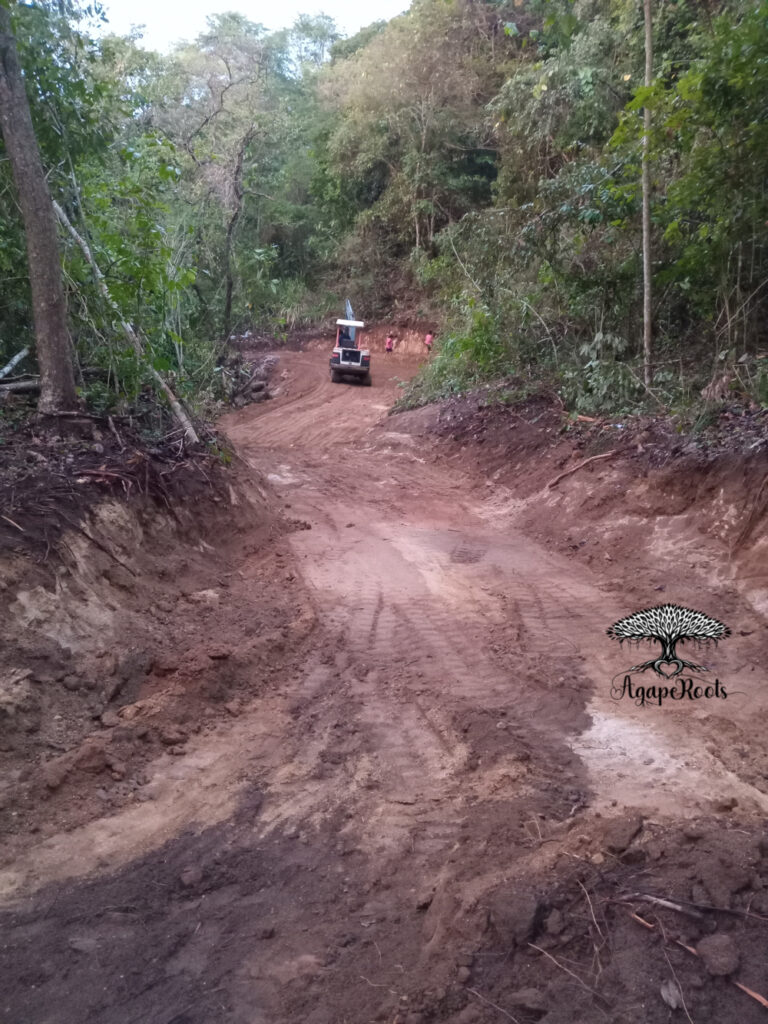

- Tag 2: Vorstoß durch das Gelände bis zum Pfeffergarten. Dabei wird der Staudamm des geplanten Schwimmteichs überquert.

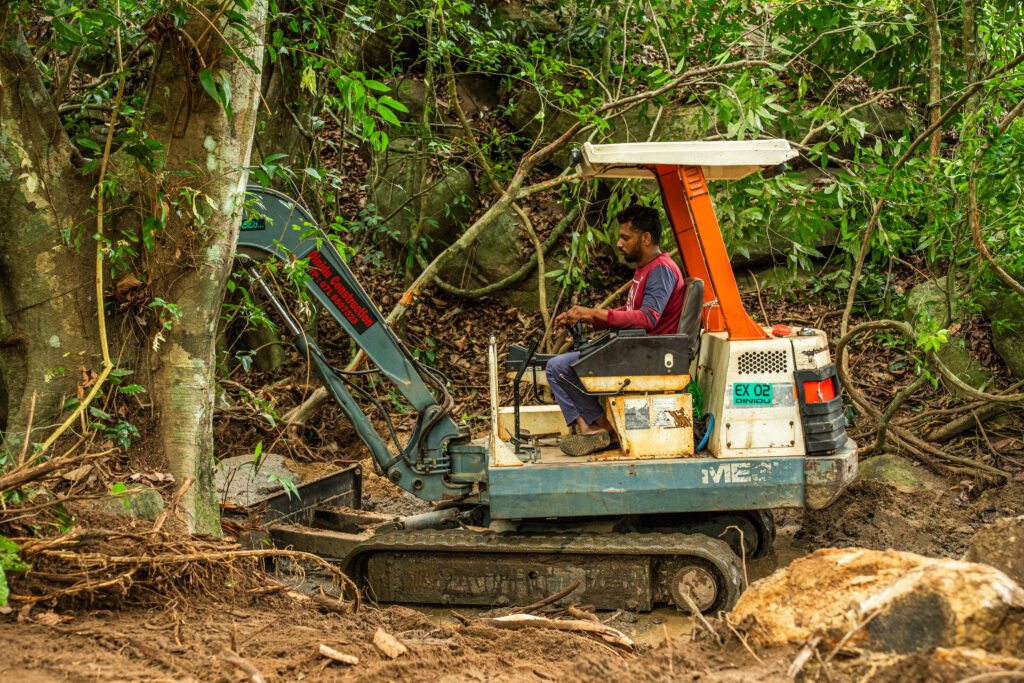

- Tag 3: Feinschliff, Verbreiterung und Weiterbau bis zur schwierigen Schlucht. Hier muss eine steile Lage, an der es zu periodischen Sturzbächen nach tropischen Starkregen kommt überquert werden. Lösung: Furt aus Beton.

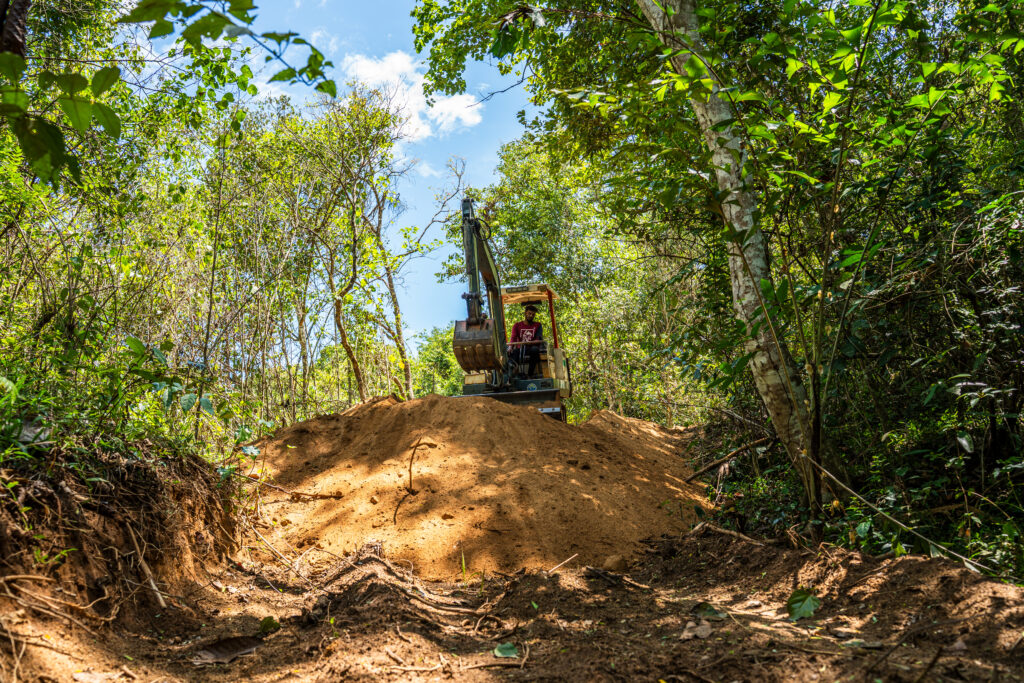

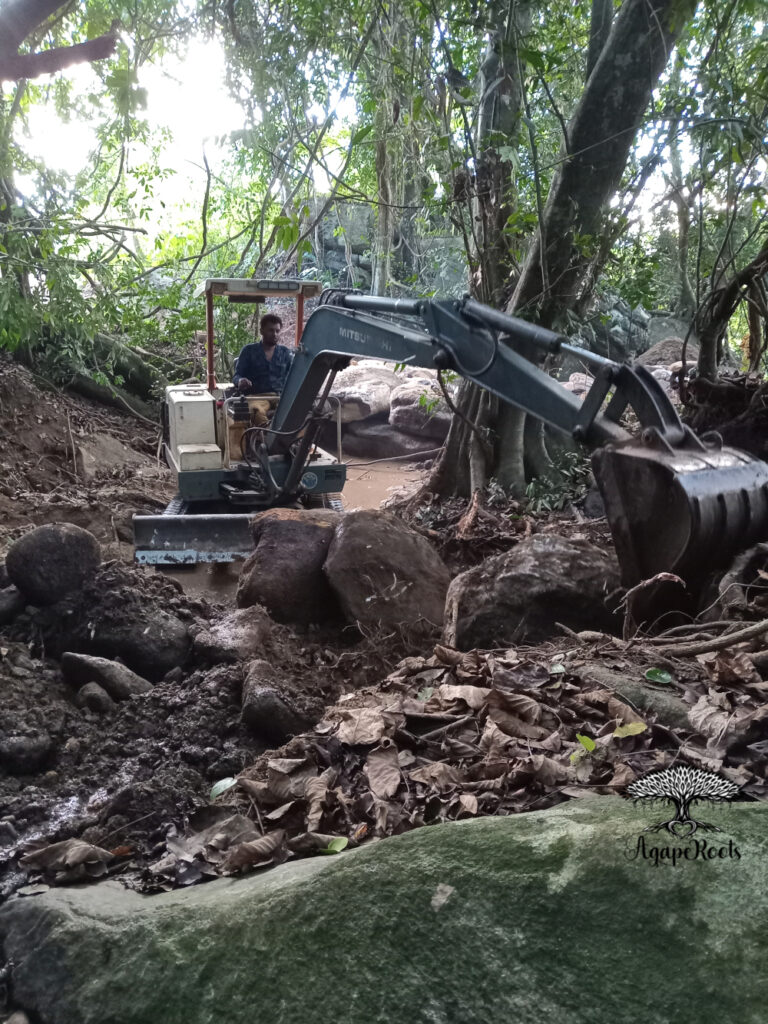

- Tag 4 & 5: Zwei intensive Tage Arbeit an der Schlucht und Durchstich des Hügels bis schließlich das Flussufer erreicht wird.

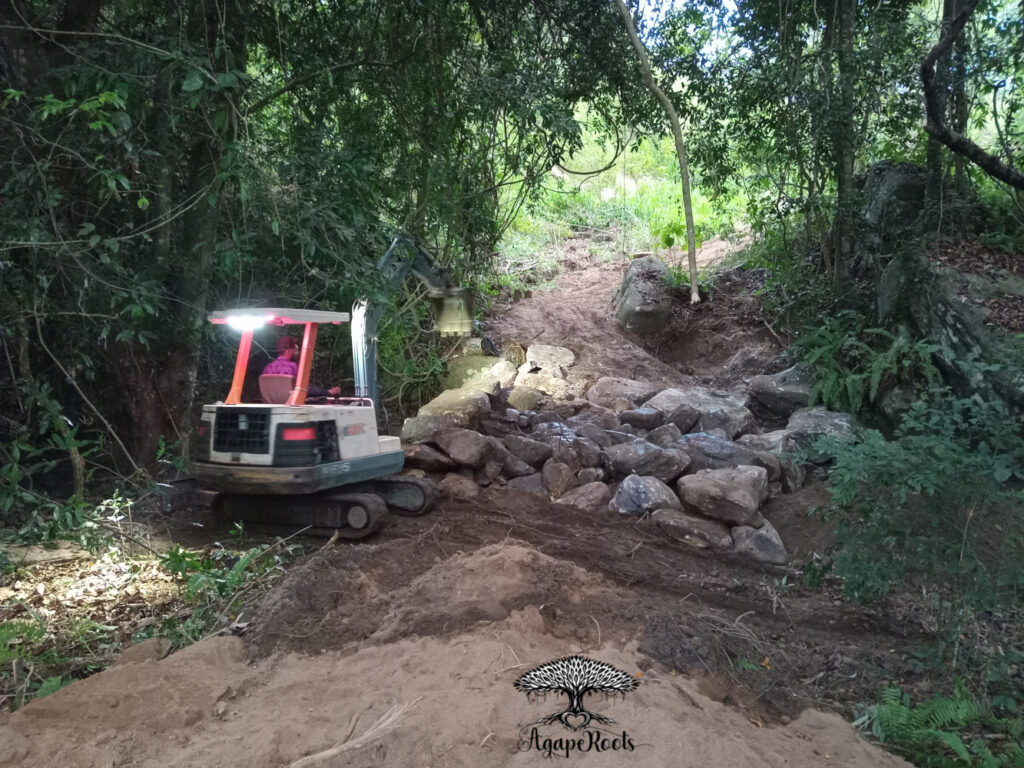

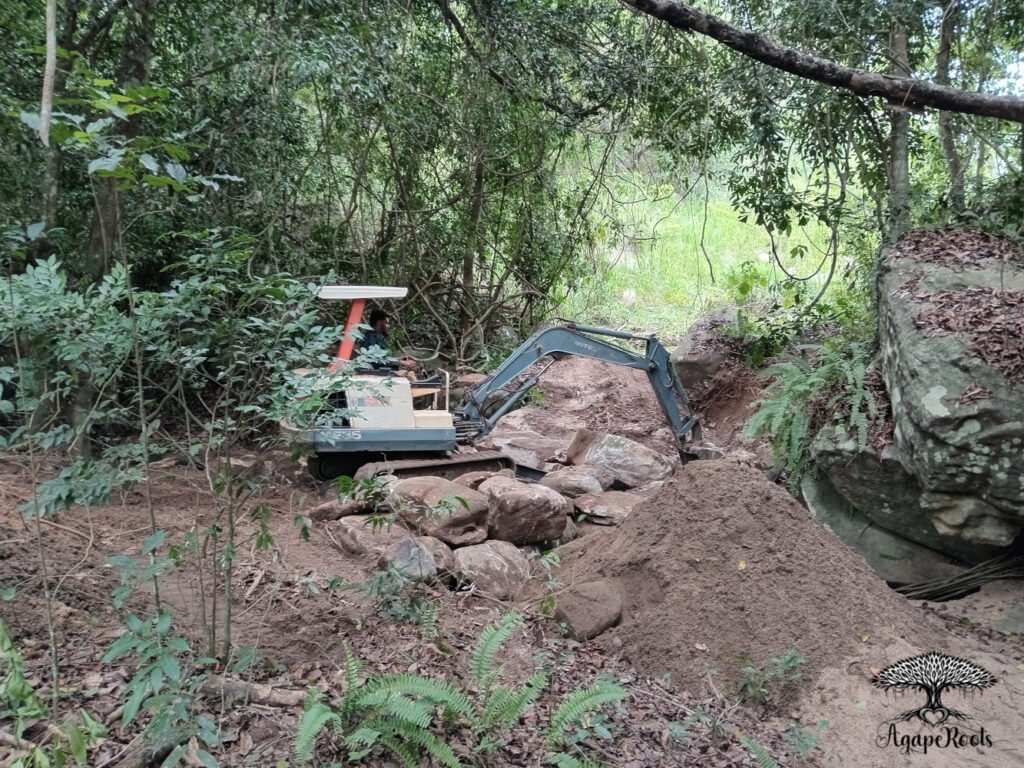

- Tag 6 & 7: Intensive Arbeiten an der Brücke. Große Felssteine werden als Fundament herangeschafft und sorgfältig aufgeschichtet.

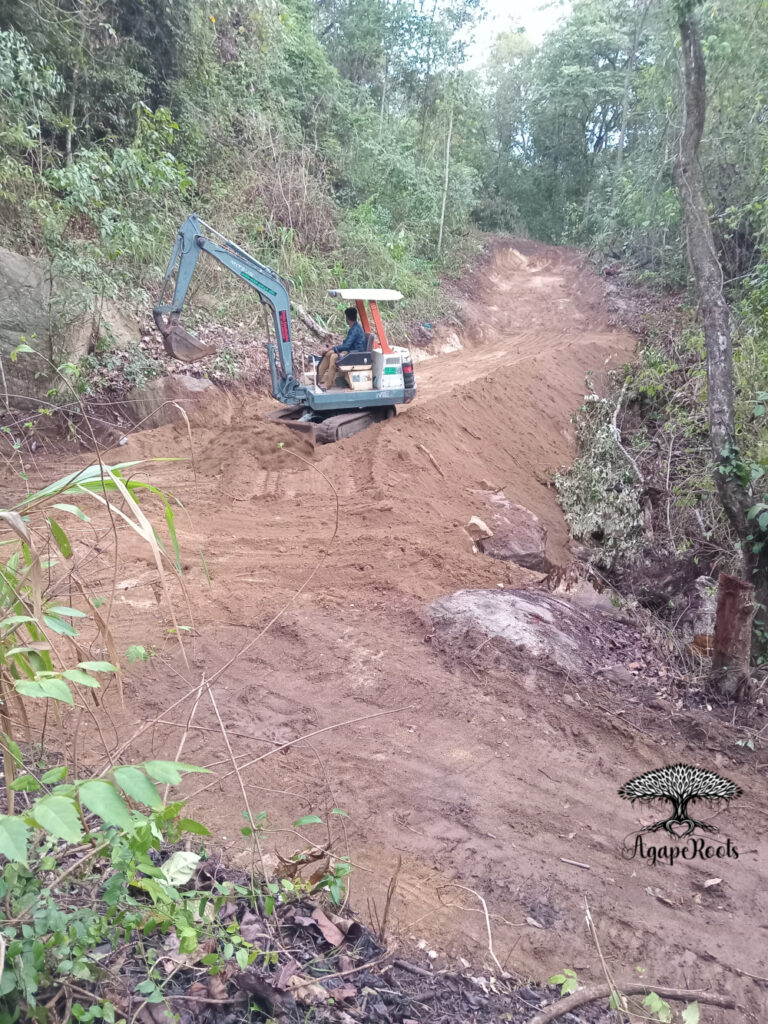

- Tag 8: Weiterbau auf der gegenüberliegenden Seite bis zum markanten Dreiecksfelsen.

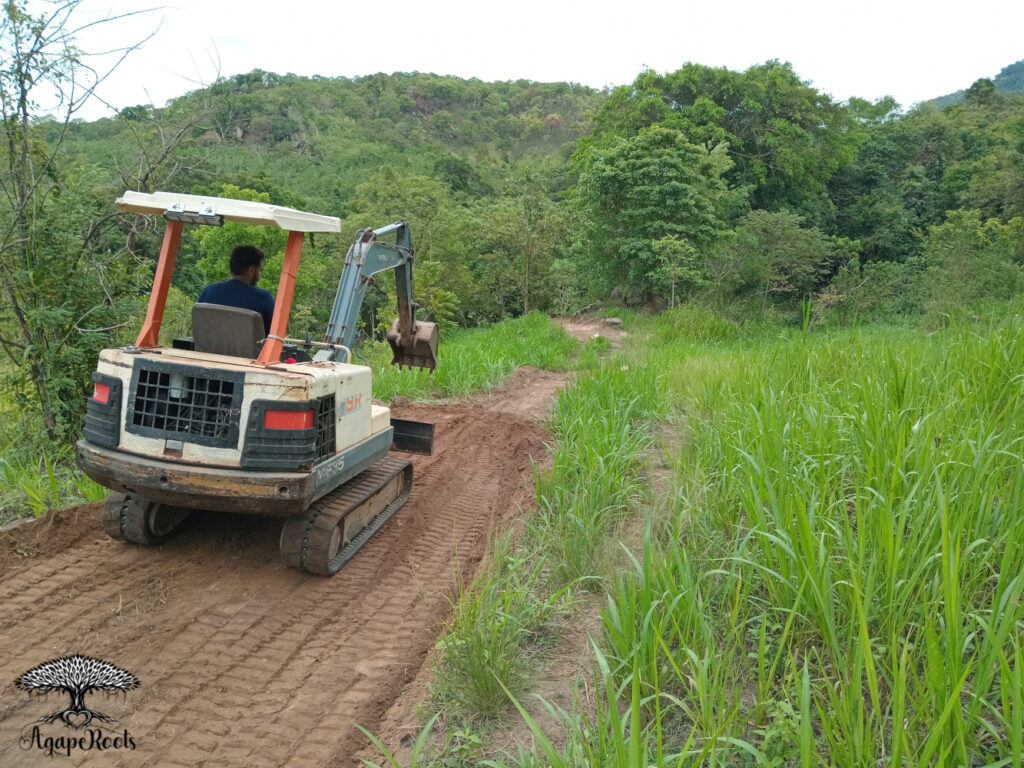

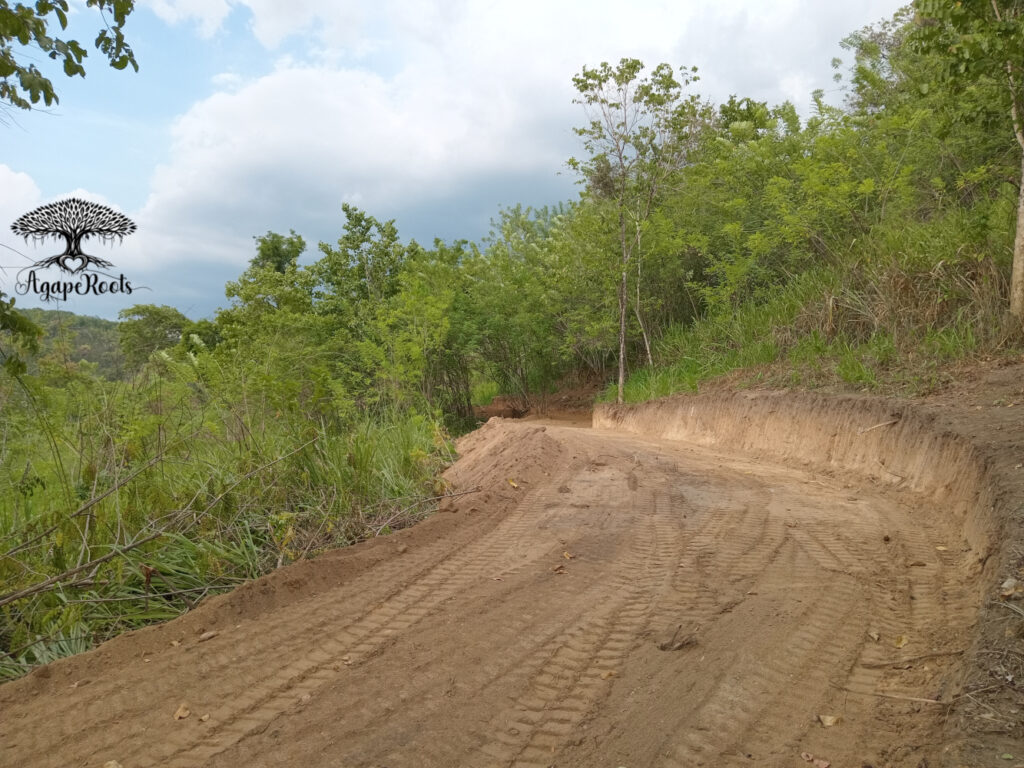

- Tag 9: Der Großteil der verbleibenden Strecke durch die Zimtfelder wird geformt. Die Straße ist hier fast komplett auf Kontur und somit sehr einfach und sicher.

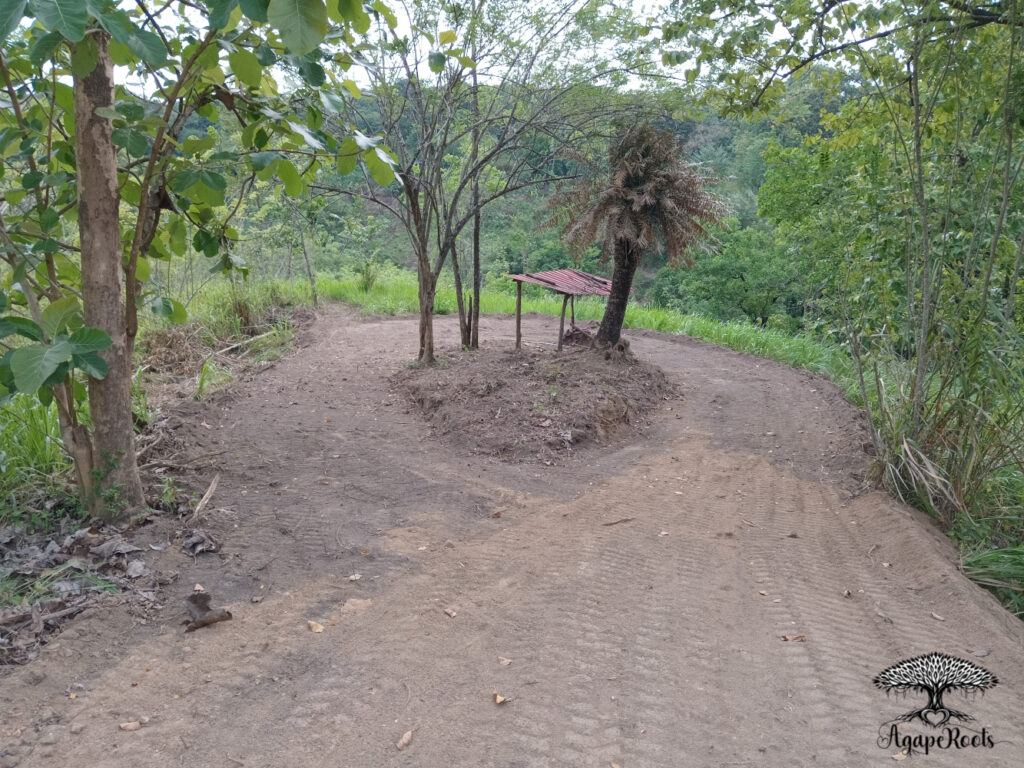

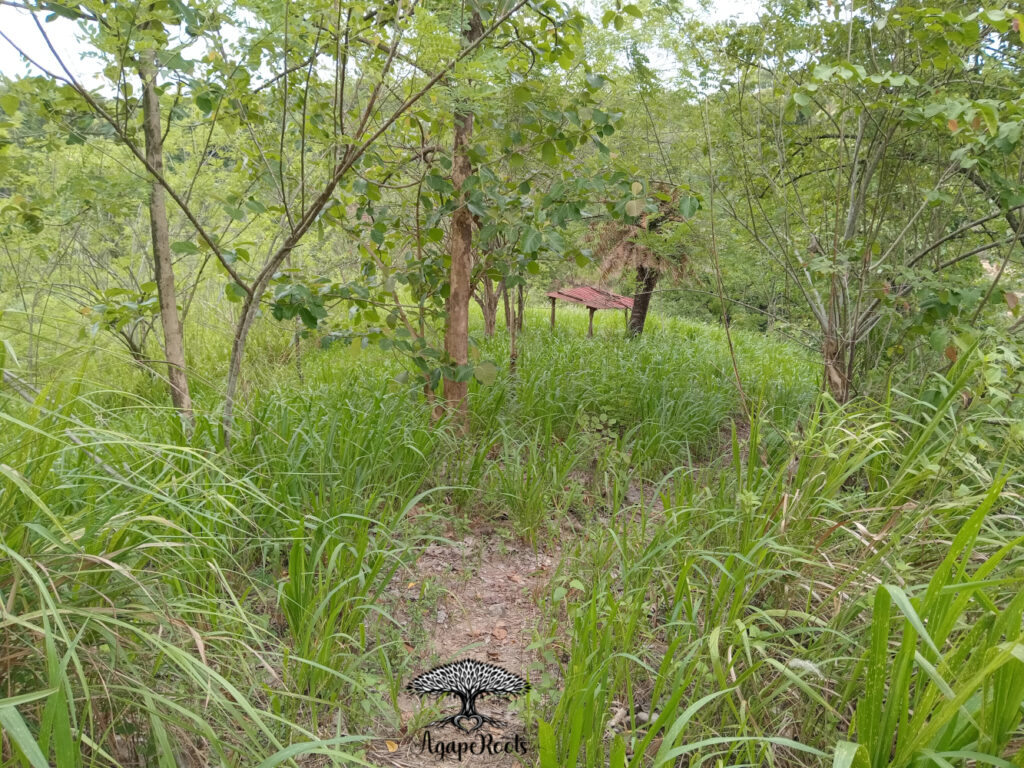

- Tag 10: Krönender Abschluss mit dem Anlegen des Wendekreises auf dem Plateau. Danach geht es zurück mit dem Bagger. Es wird noch eine kleine Stichstraße runter zum Hauptfluss unterhalb des Schwimmteichs angelegt.
Nachhaltigkeit, Bauweise & Achtsamkeit

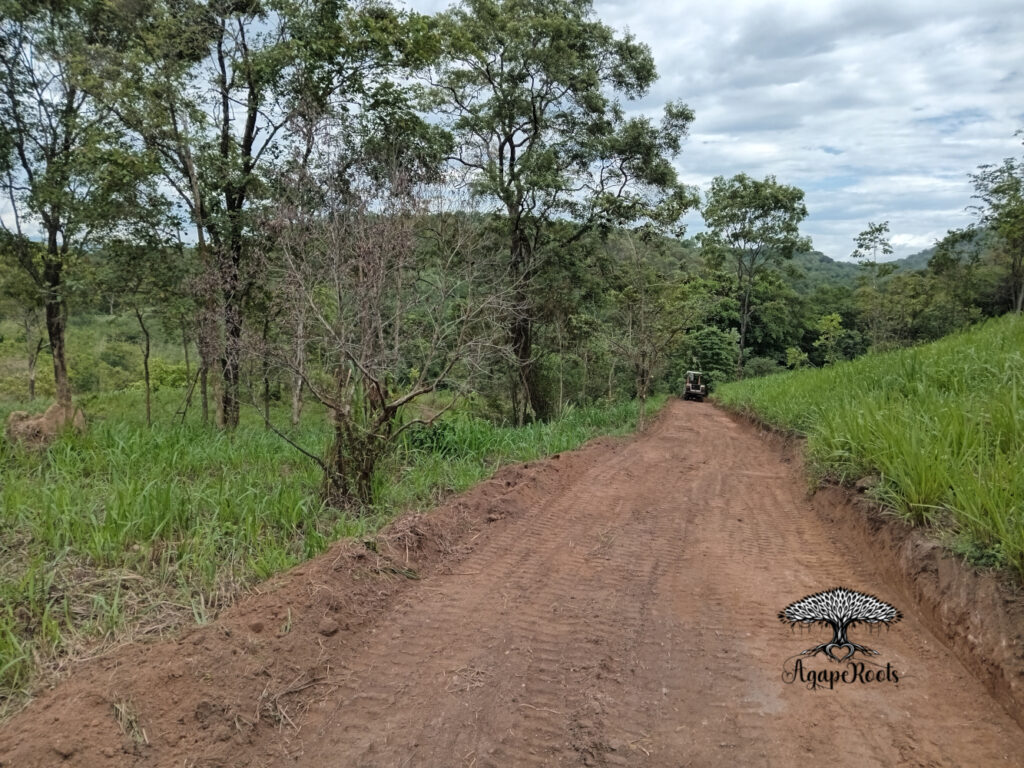

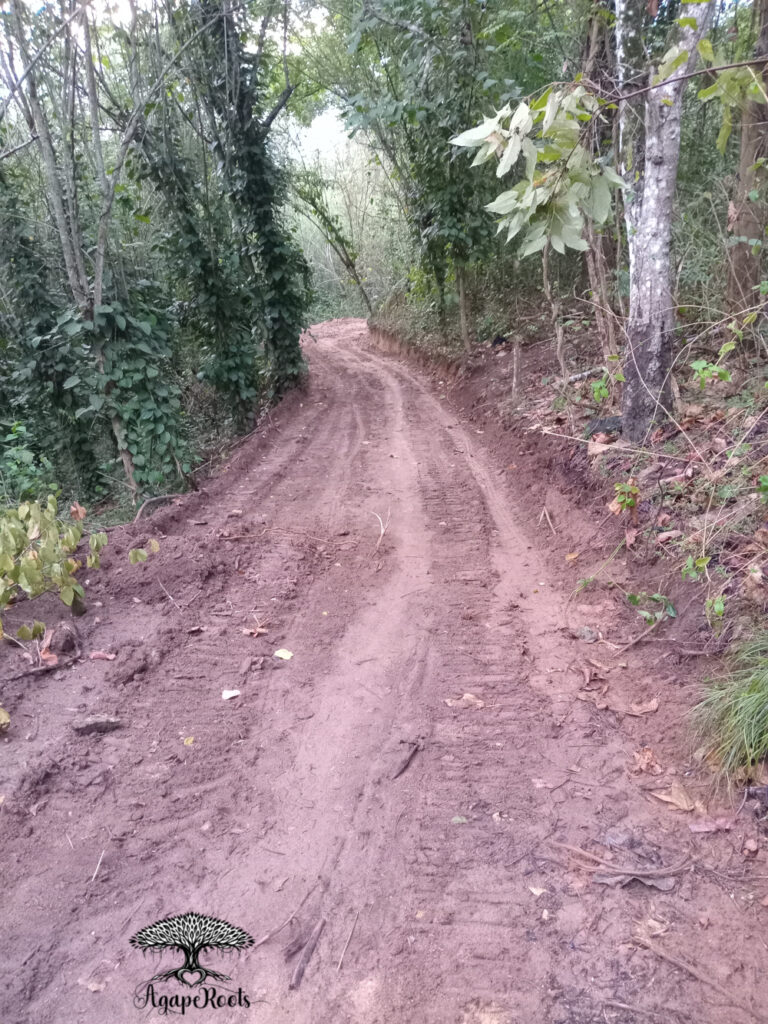

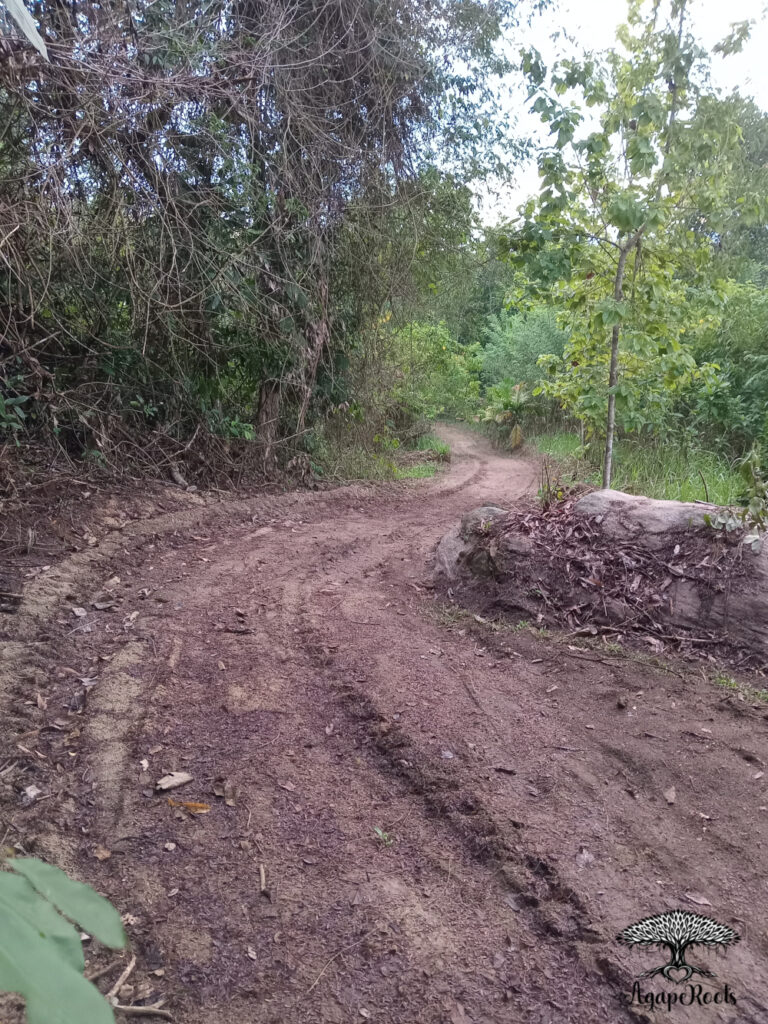

Jeder Eingriff in die Natur erfordert Abwägung. Um die Straße breit genug für unseren Traktor zu gestalten, mussten wir vereinzelt Bäume fällen. Das Ergebnis ist ein hervorragend nivellierter und verdichteter Weg, der theoretisch später sogar mit einem geeigneten Auto befahrbar ist.
Da wir exakt zu Beginn der Trockenzeit starteten, bot der Boden ideale Bedingungen zum Ausheben und Verdichten. Im Sinne unserer Permakultur-Philosophie lag der Fokus von Anfang an auf durchdachtem Wassermanagement:
- Neigung & Entwässerung: Die Straße ist mit einem leichten Innengefälle angelegt. Begleitende kleine Gräben leiten das Niederschlagswasser kontrolliert ab, um die Straße vor den Naturgewalten des Monstrums Tropenregen zu schützen.
- Pflege von Hand: Nach jedem starken Regen inspektionieren wir den gesamten Verlauf und bessern kleine Schwachstellen sofort manuell aus.
- Grüne Narbenheilung: Mit dem ersten Regen haben wir begonnen, heimische Gräser entlang der Ränder zu pflanzen. Sie durchwurzeln das Erdreich rasch, schützen vor Erosion und verwandeln die frischen Erdnarben wieder in ein lebendiges Grün.
(Hinweis: Die Fertigstellung der Brücke über den Fluss wird als eigenes Spezialprojekt realisiert – eine Furt aus Beton als Überlauf – der Fluß fließt grundsätzlich unter der Straße zwischen den Felsen hindurch, nur bei Starkregen muss der Überlauf die Straße sichern.
Was dich als Gast erwartet
- Bequemer Zugang: Du erreichst den Zimt- und Fruchtwaldgarten, unsere geplanten Glamping-Suiten sowie die rauschende Wasserfall-Kaskade am südlichsten Ende des Grundstücks nun ganz entspannt.
- Neue Perspektiven: Entlang des Weges eröffnen sich wunderschöne Aussichtspunkte, die dir einen beeindruckenden Überblick über das gesamte Areal schenken.
- Perfekt vernetzt: Die Straße fügt sich nahtlos in unser Netz aus Wanderwegen ein. Liebevoll gestaltete Hinweisschilder machen sie zum idealen Ausgangspunkt für kleine Entdeckungstouren.
